ХОД СТРОИТЕЛЬСТВА

Апрель 2026
Апрель
2025
2026
ПнВтСрЧтПтСбВс
12345
6789101112
13141516171819
20212223242526
27282930

Выполненные работы:

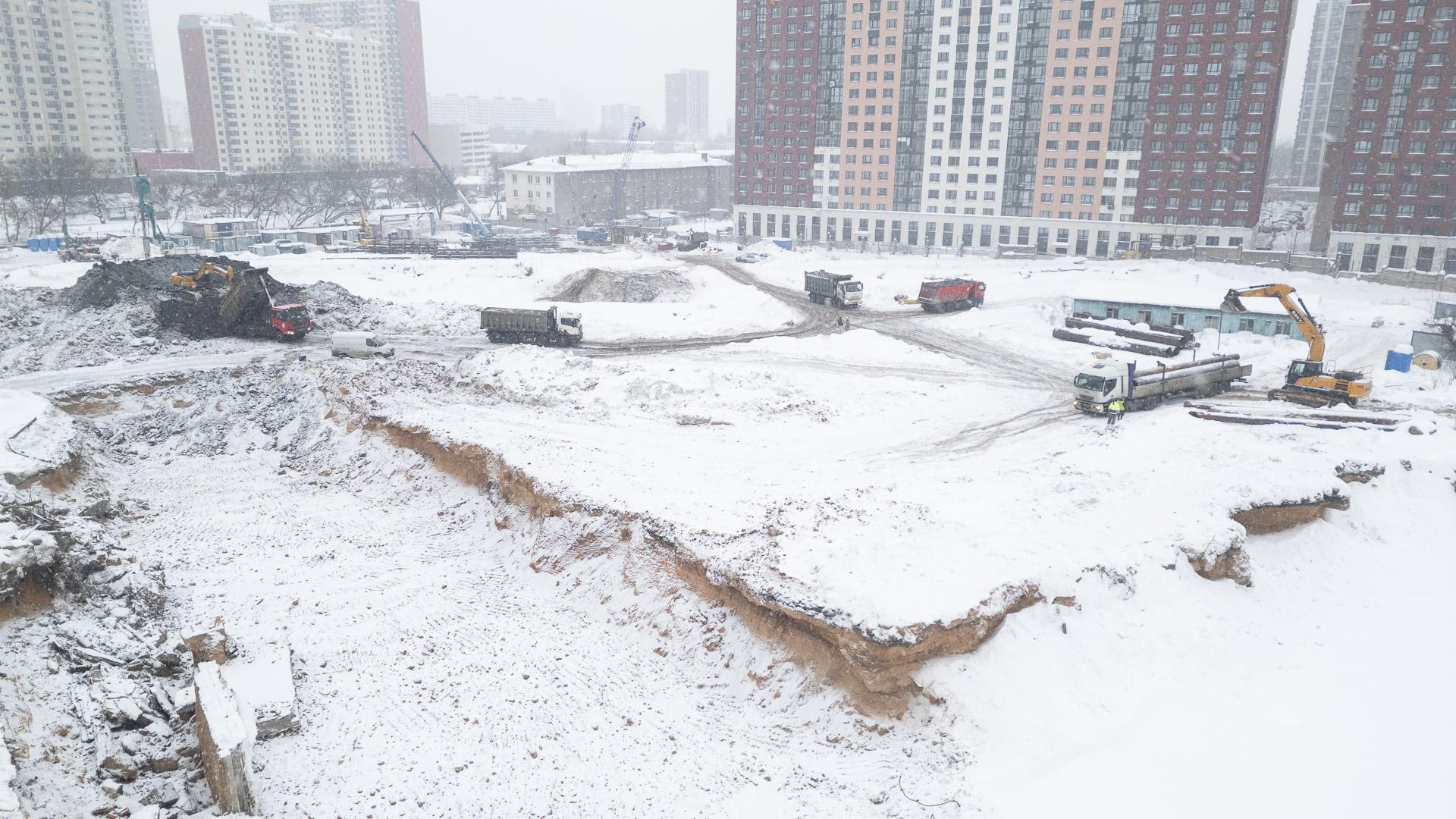

  • Снос существующих зданий – 100%

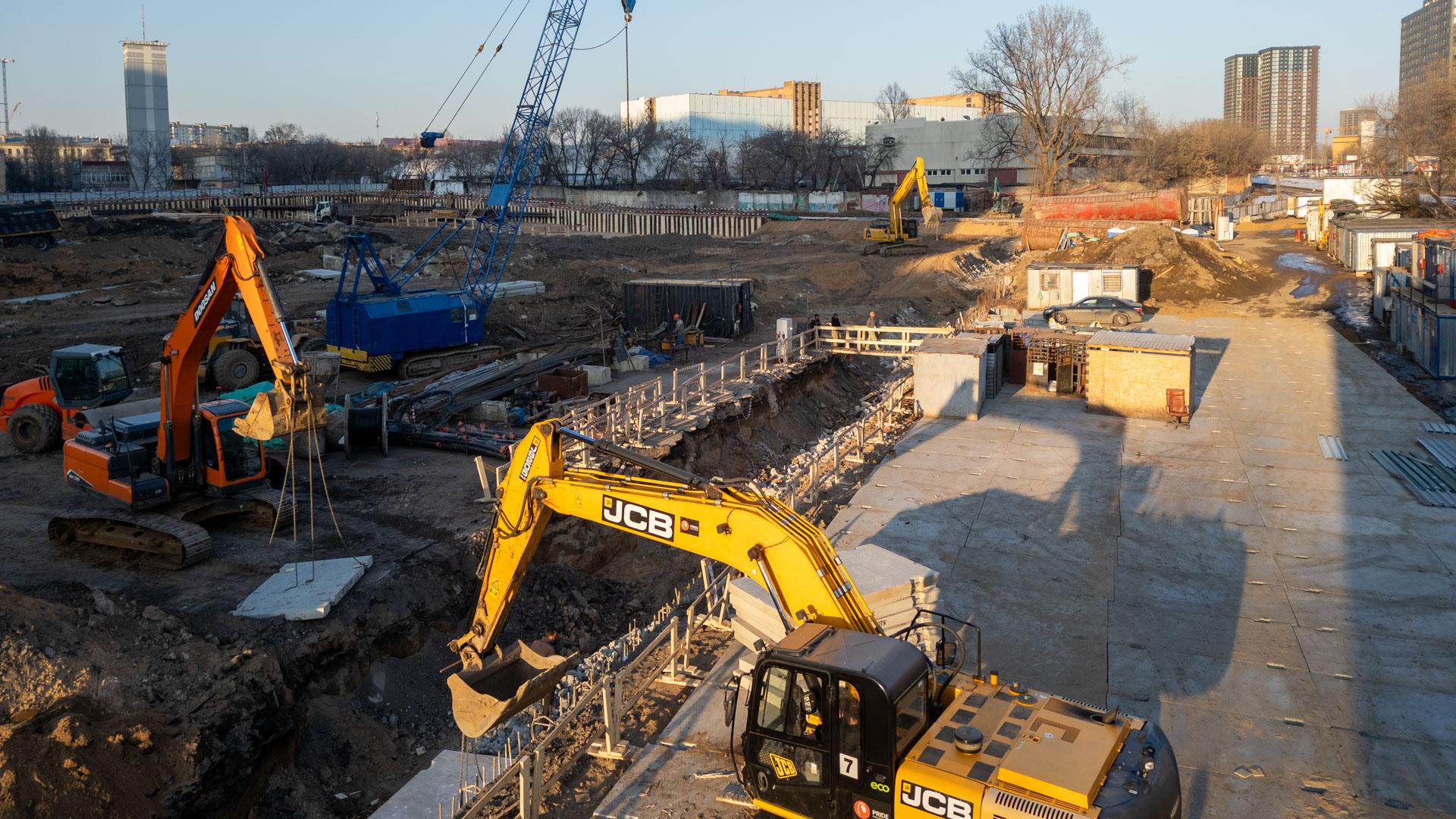

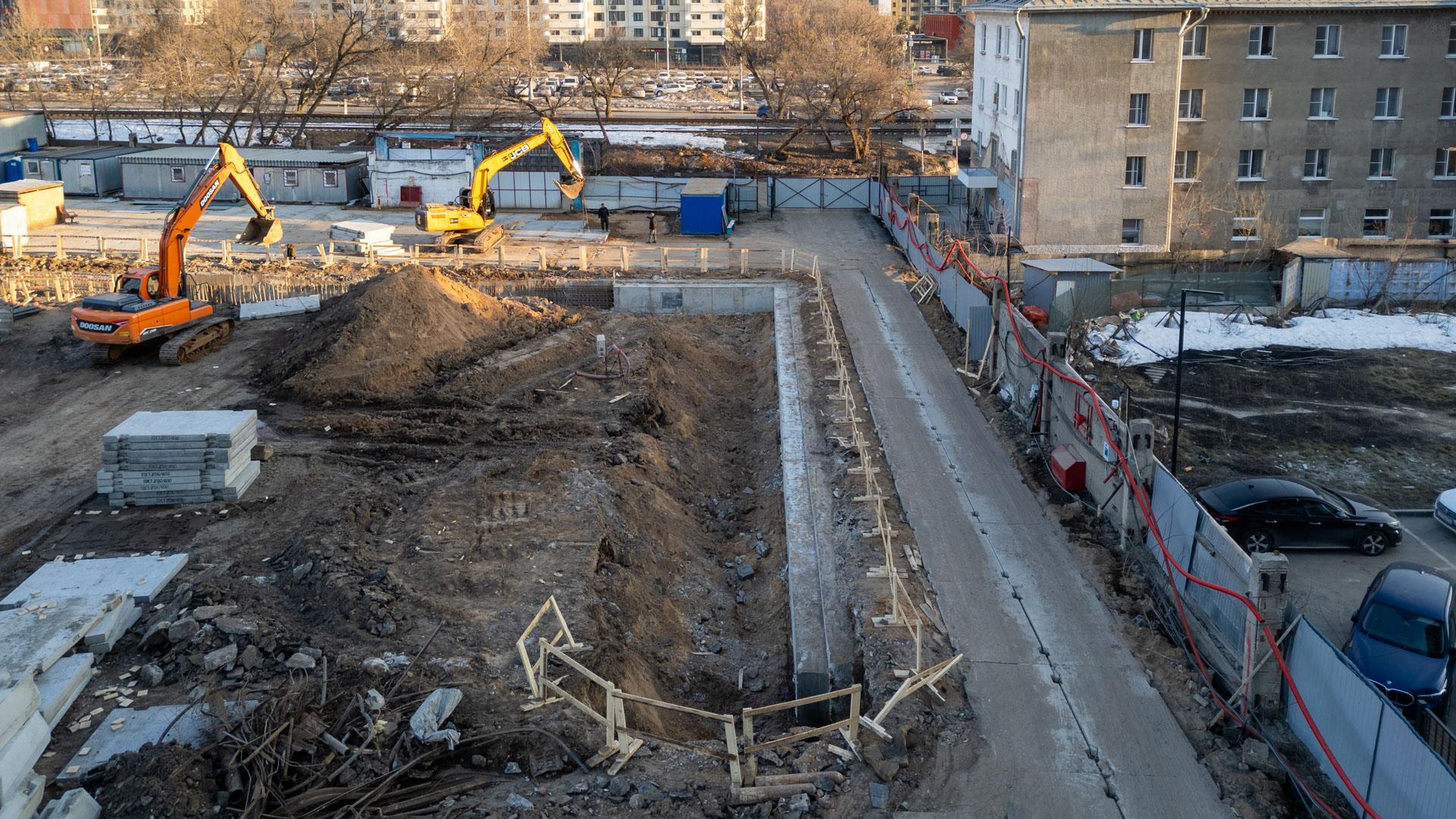

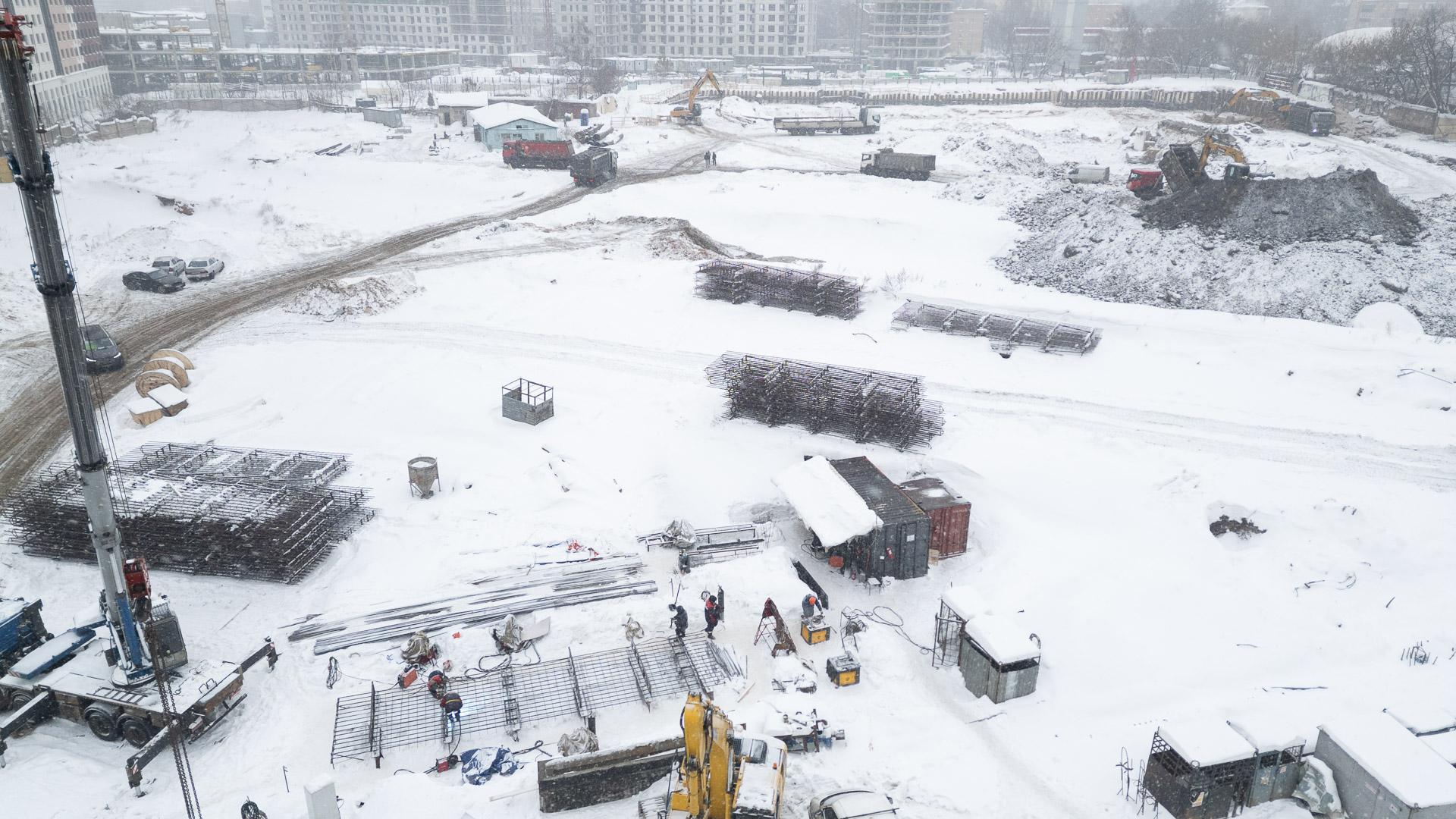

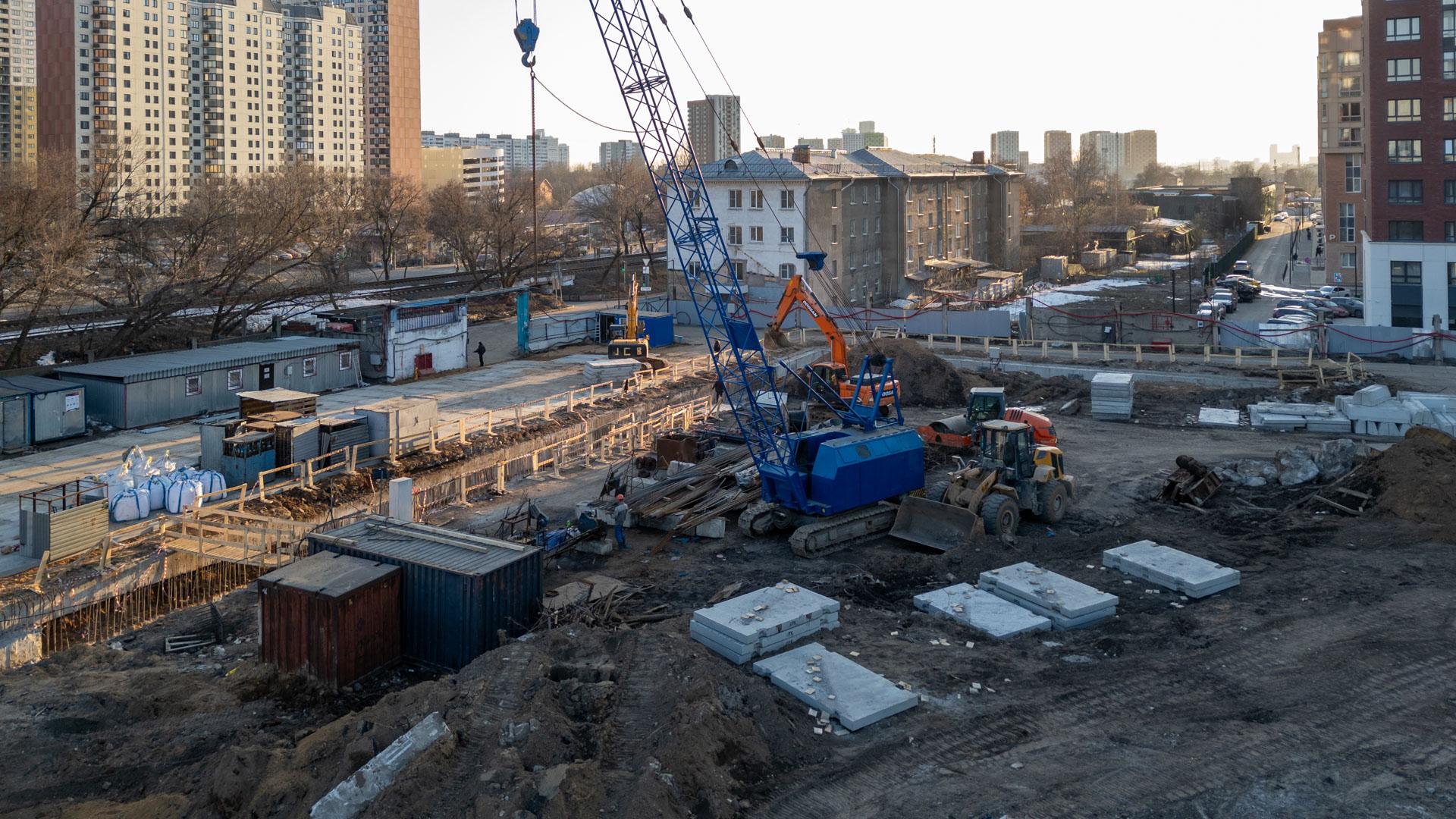

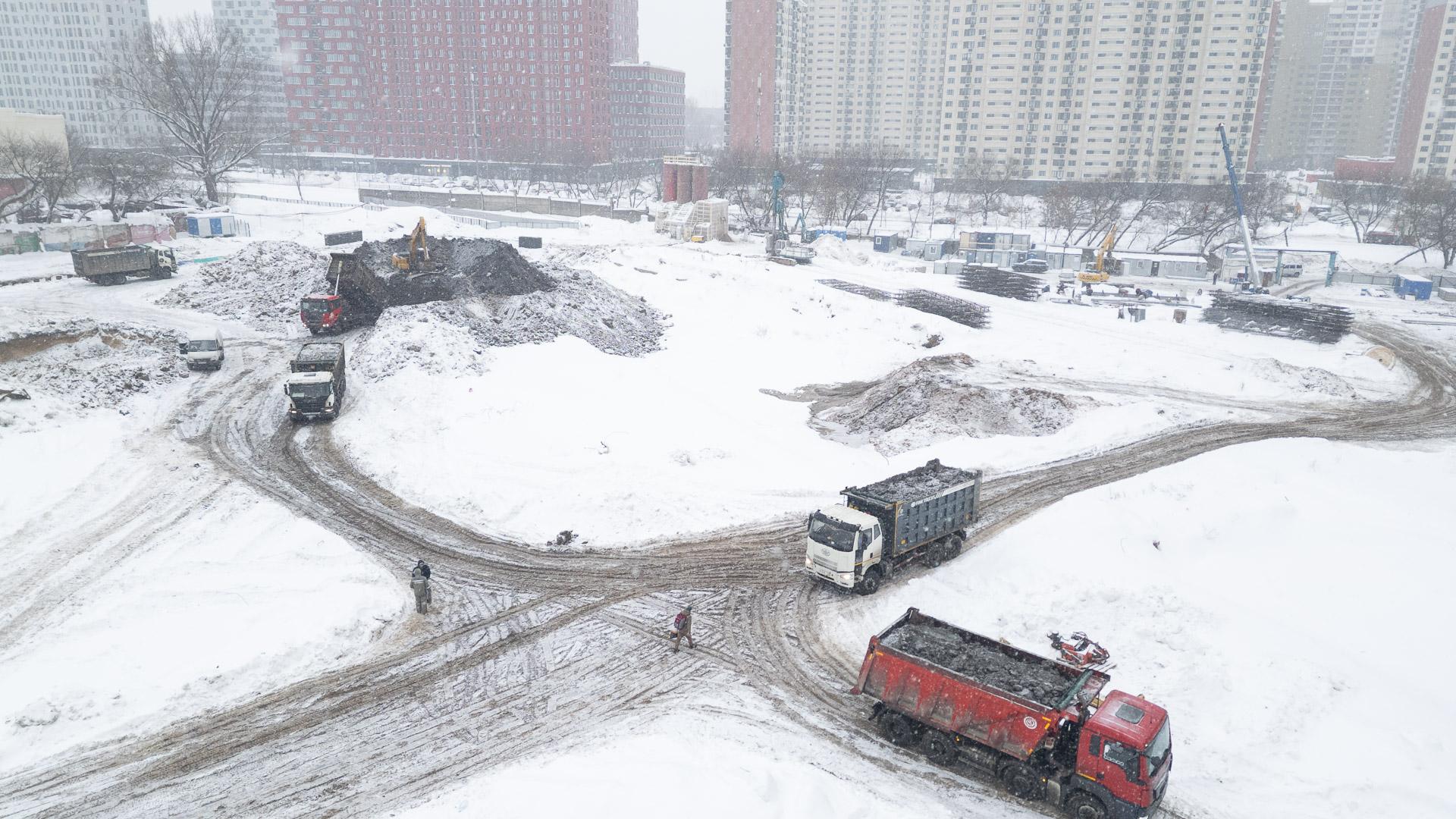

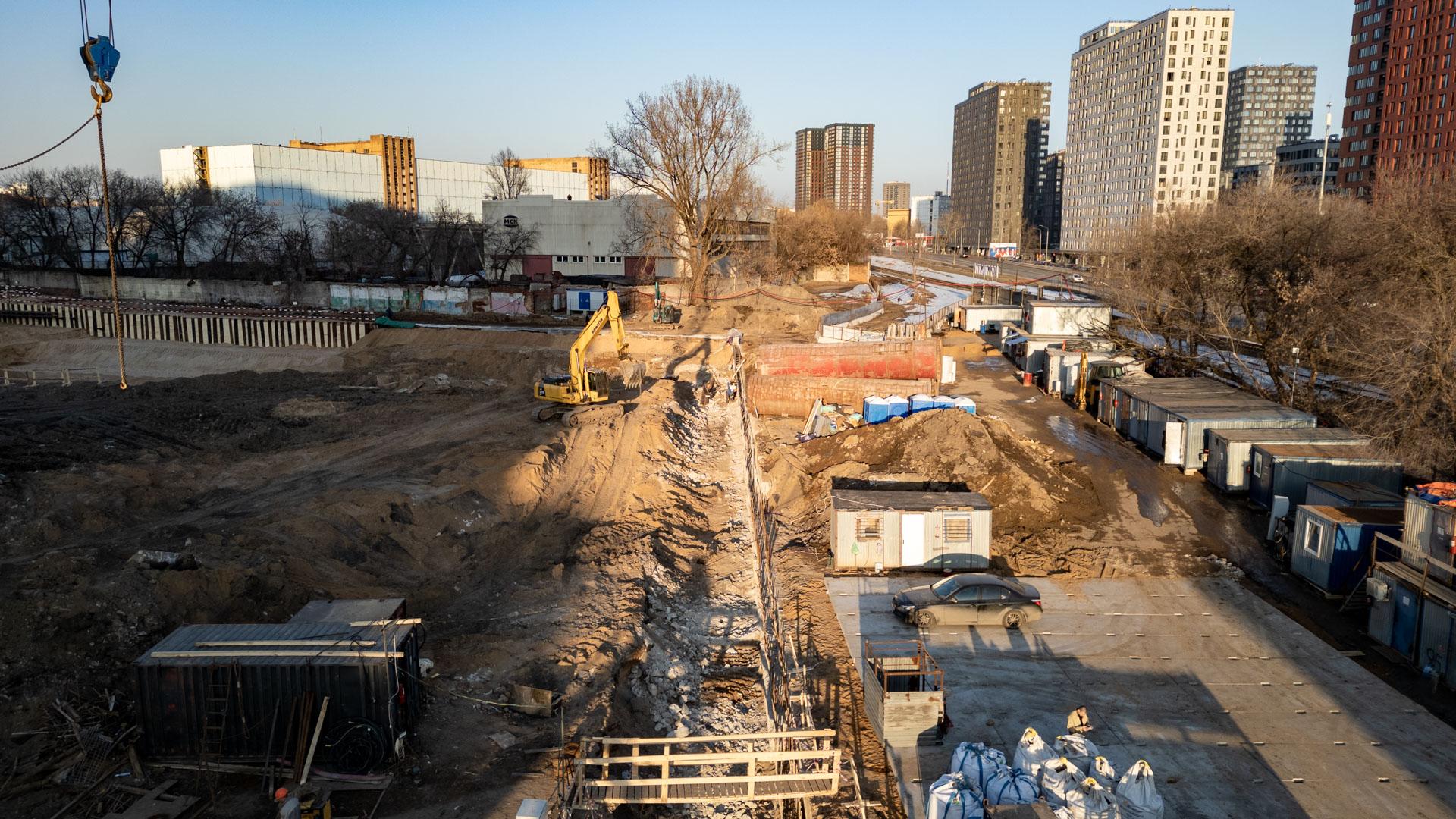

  • Подготовительный период: Устройство шпунтового ограждения строительной площадки – 100% Забирка из доски – 72% Монтаж распределительной балки из двутавра 55Б2 – 65% Выемка грунта – 57% Устройство стены в грунте – 90% Завершаюся работы по обвязочной балке, основные работы по стене в грунте выполнены, приступили к демонтажу форшахты и армированию обвязочной балки). Устройство пункта мойки колес – 75% (привезены обе мойки колес) Прокладка временных электрических сетей – 100% Устройство временных дорог – 75% Дополнительно установлена комплектная трансформаторная подстанция наружной установки на 1 МВт для подключения башенных кранов, вынесены все временные здания из зоны котлована

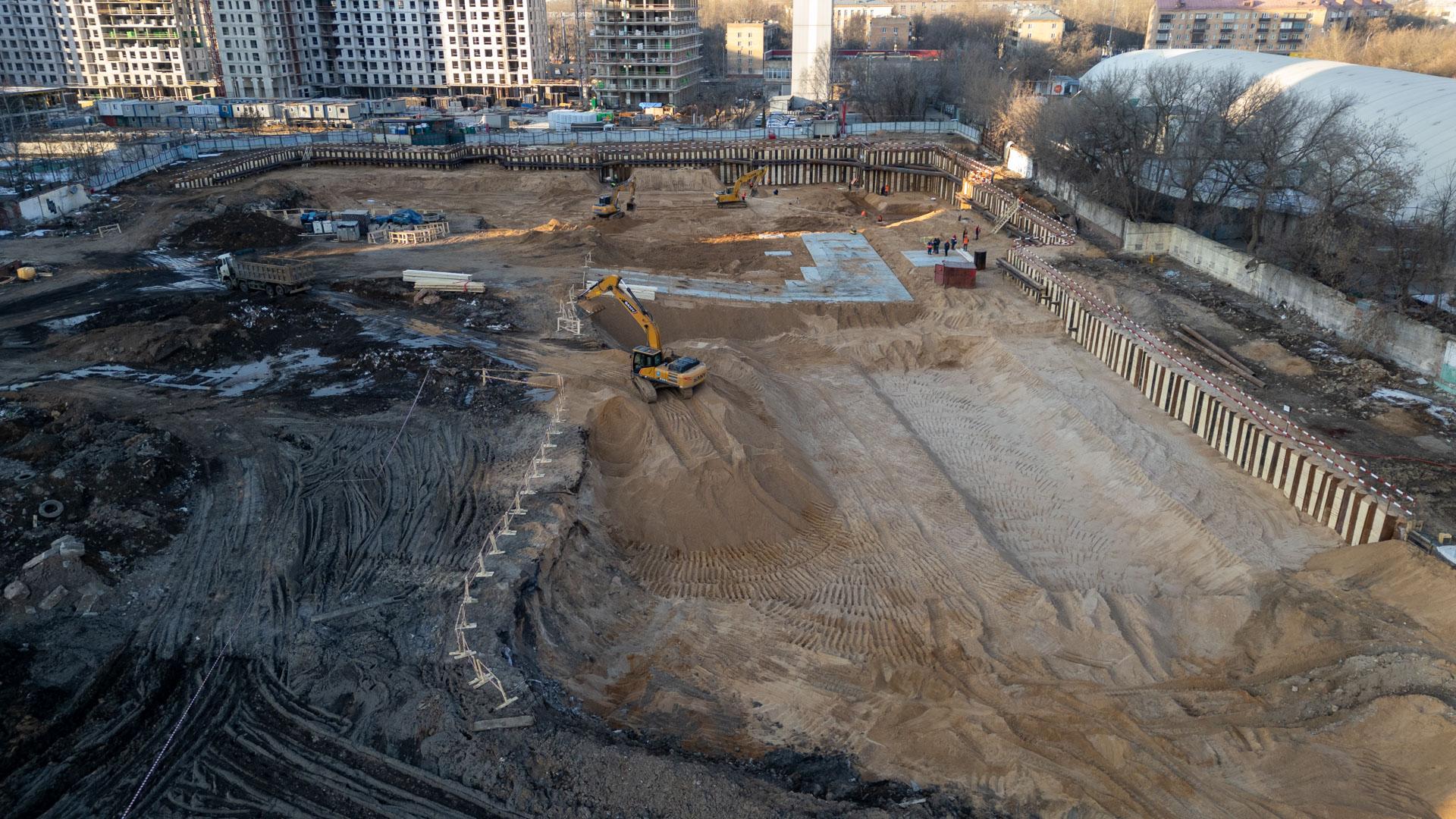

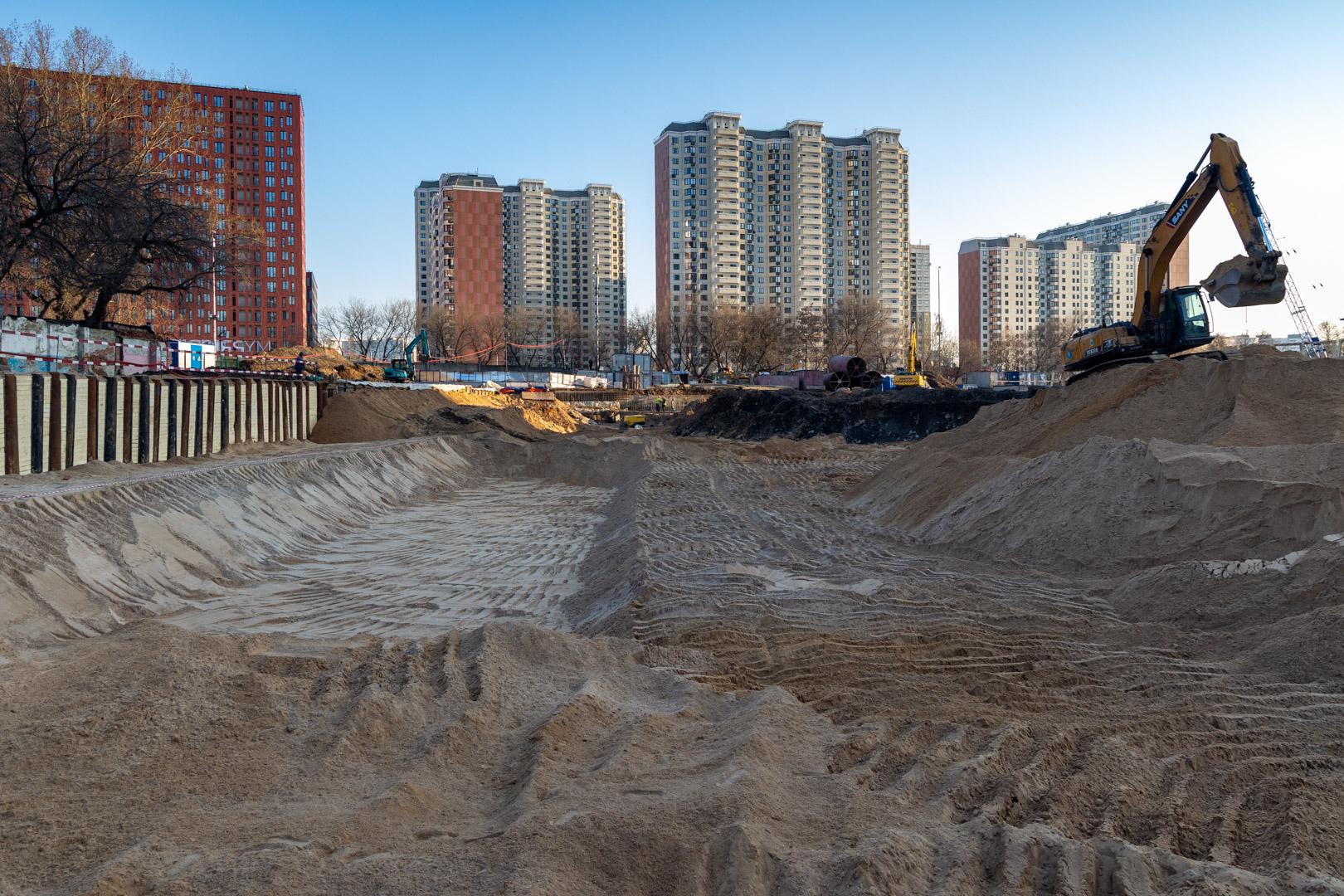

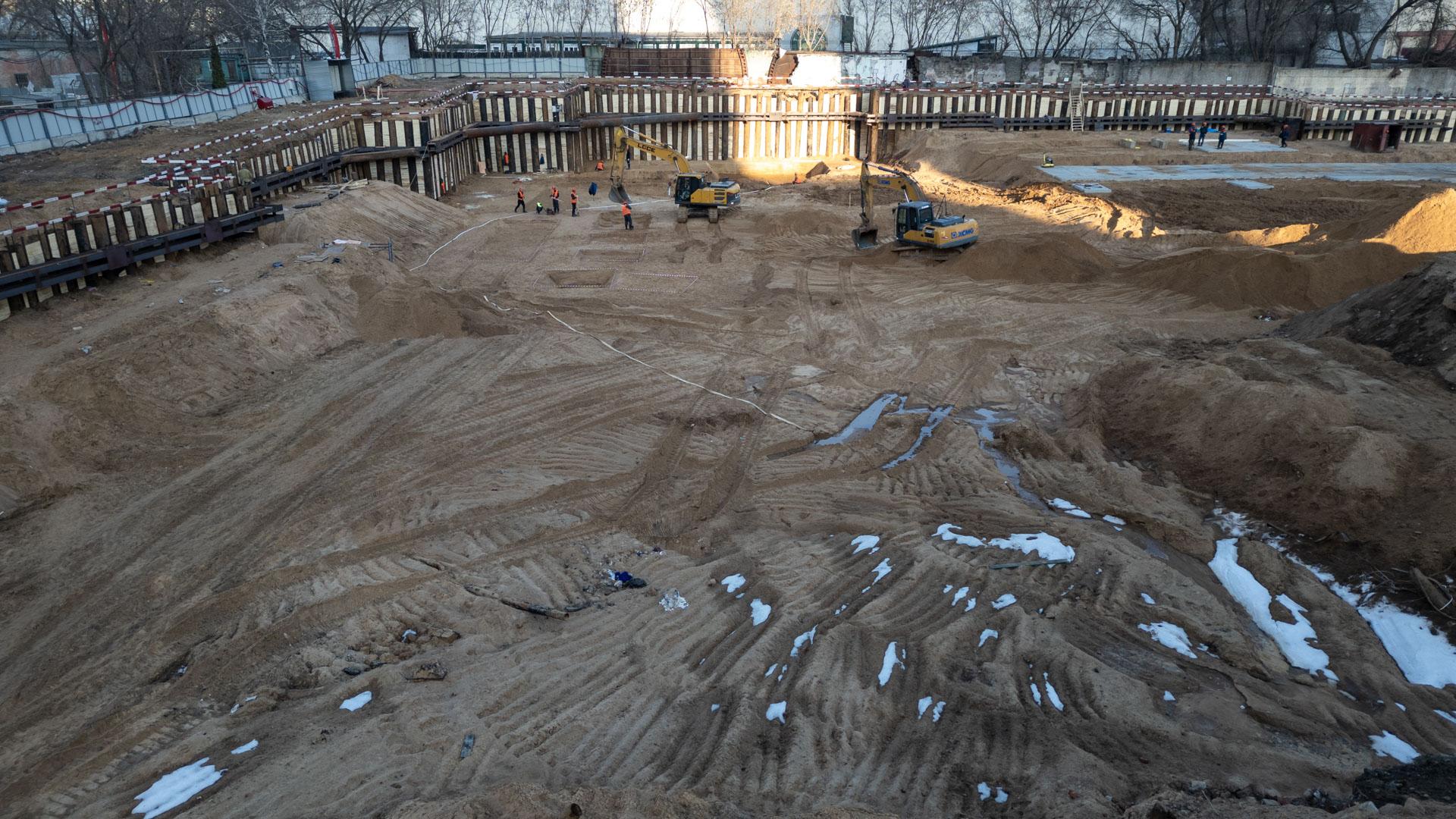

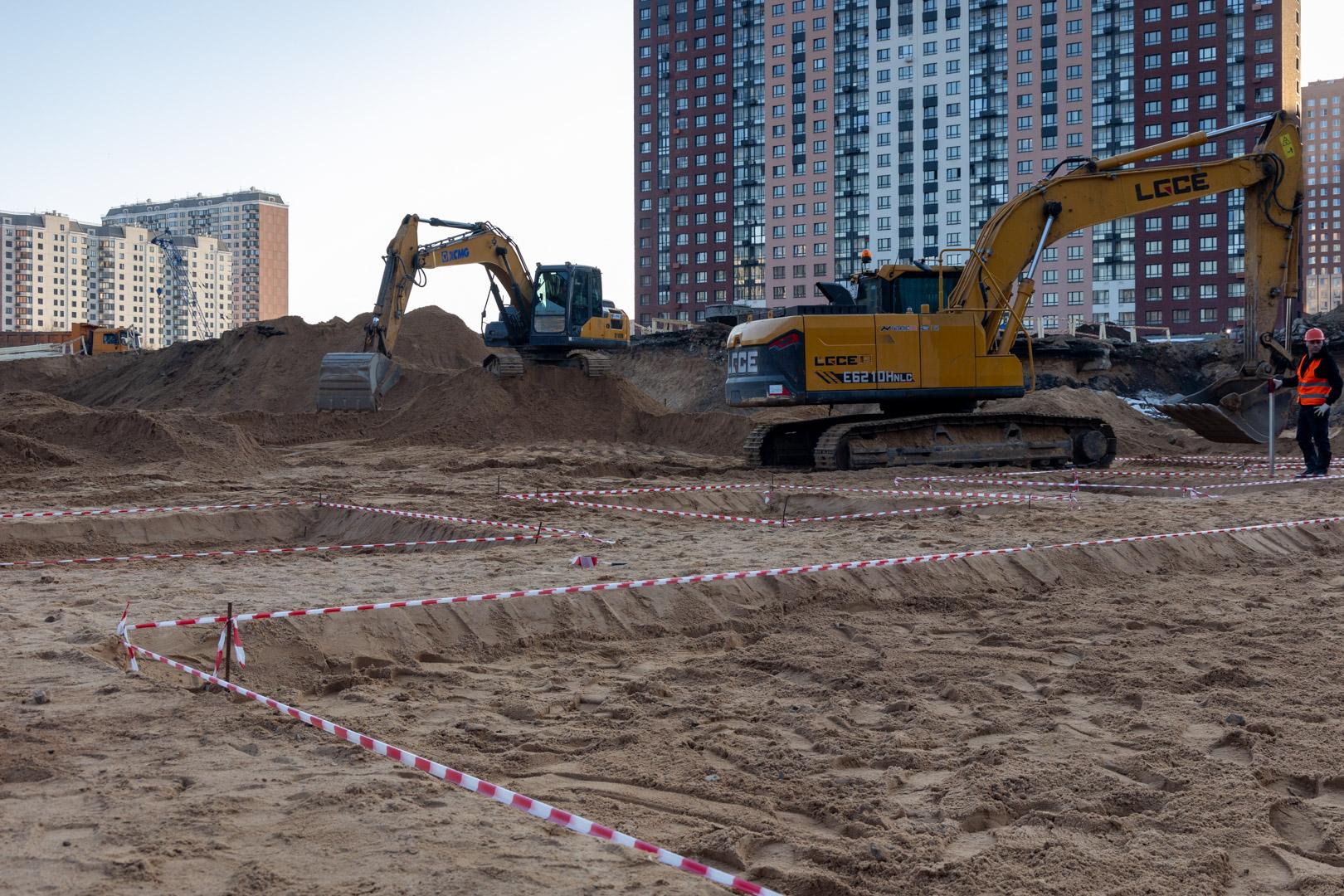

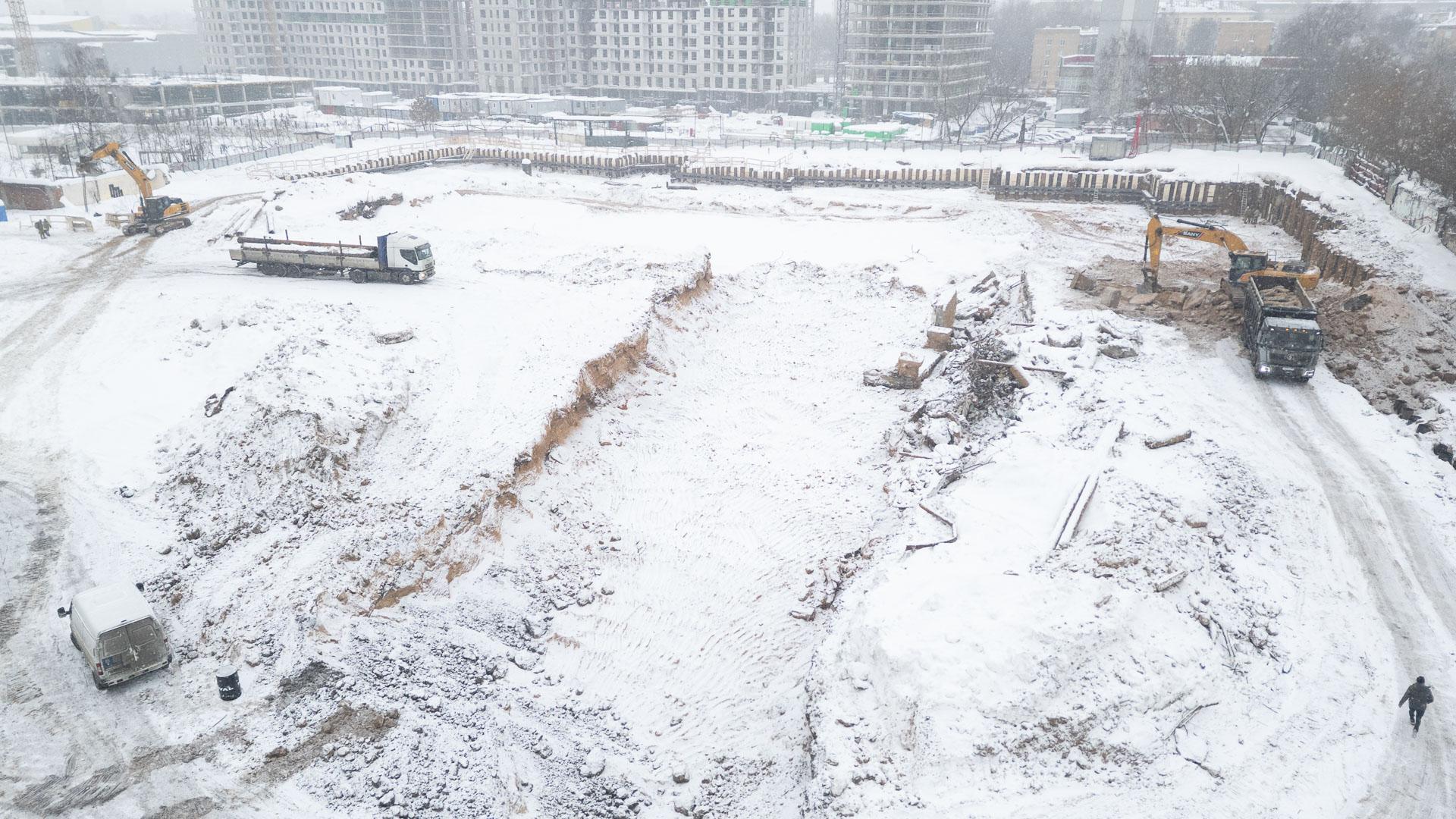

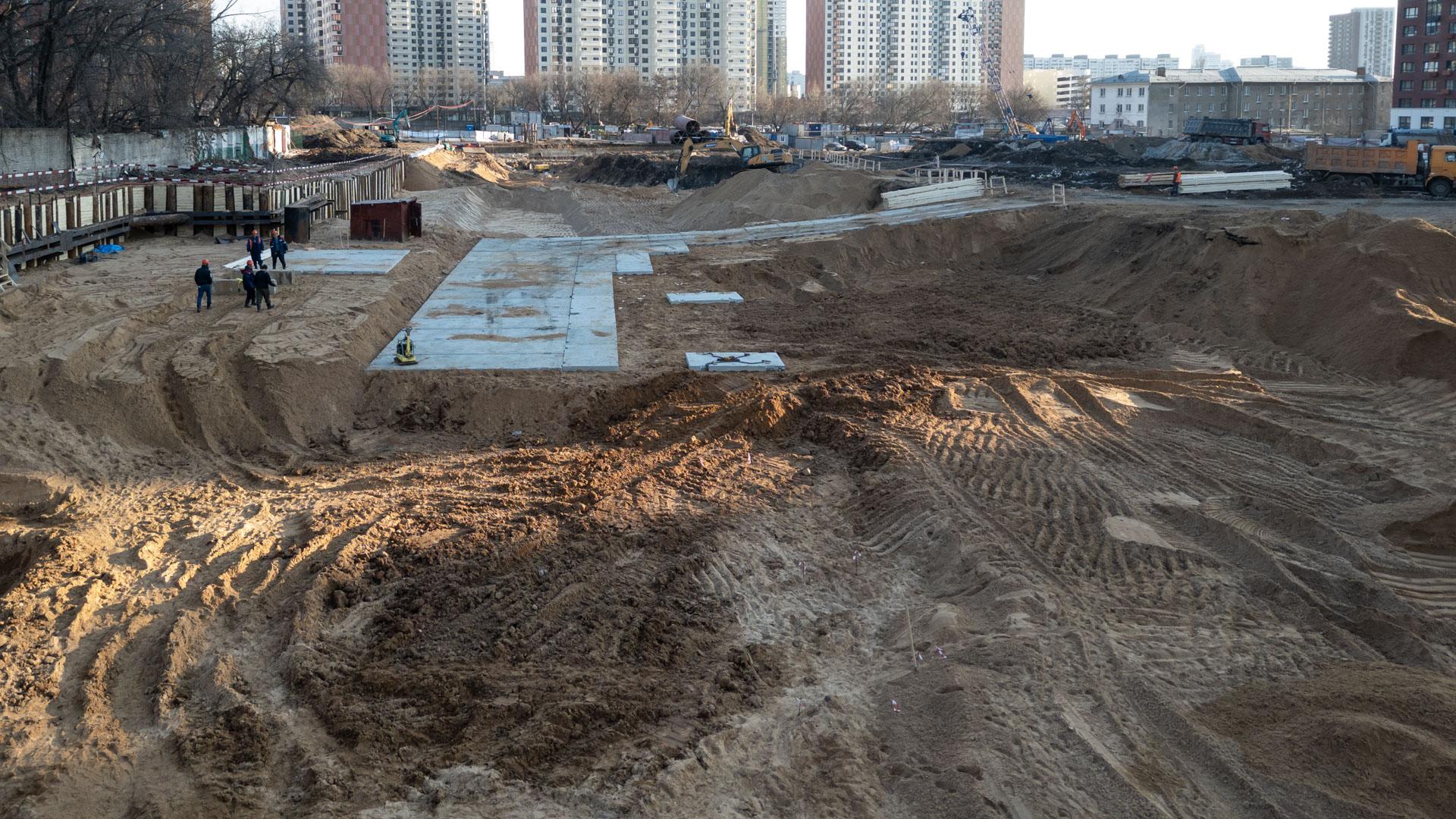

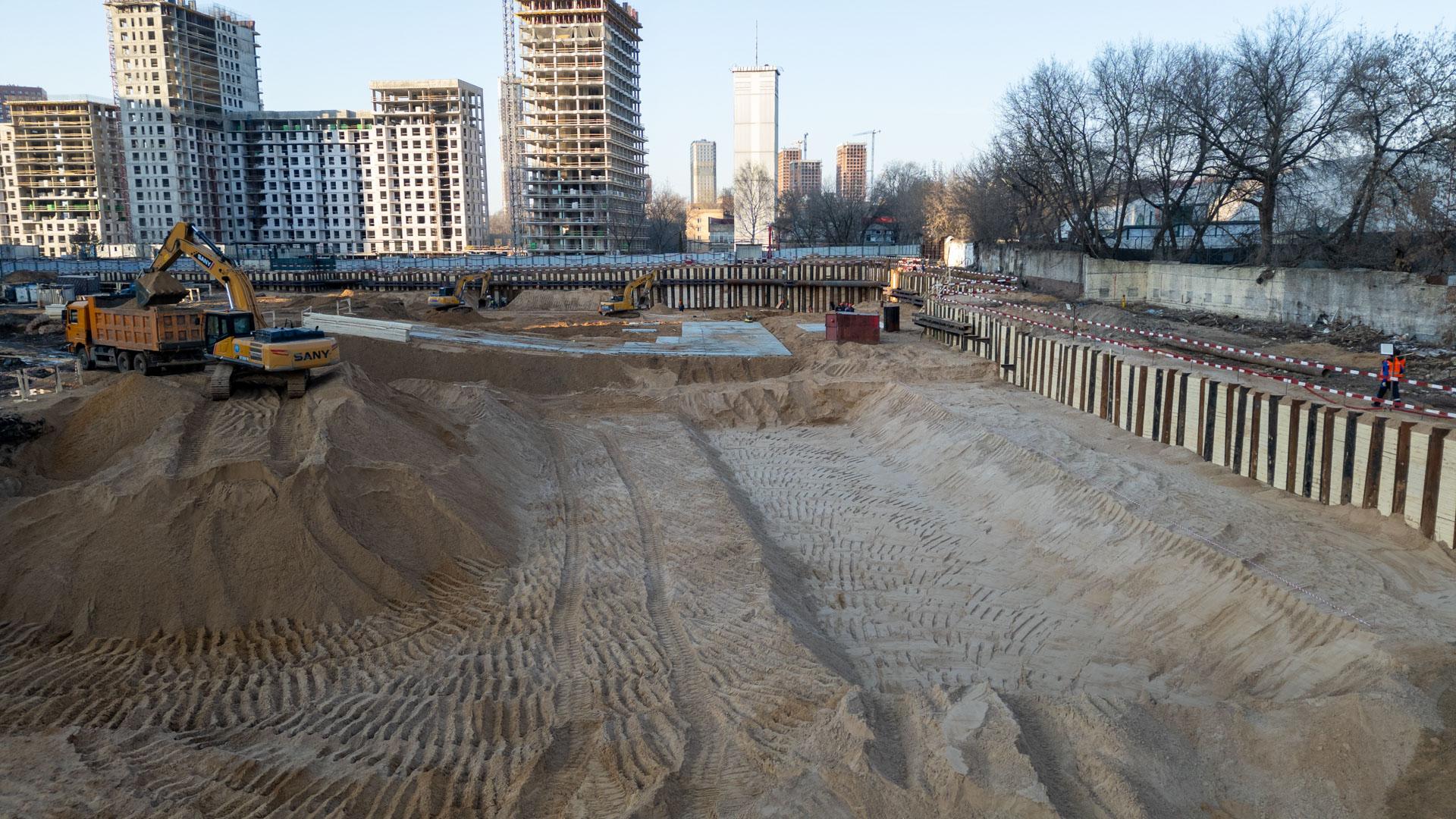

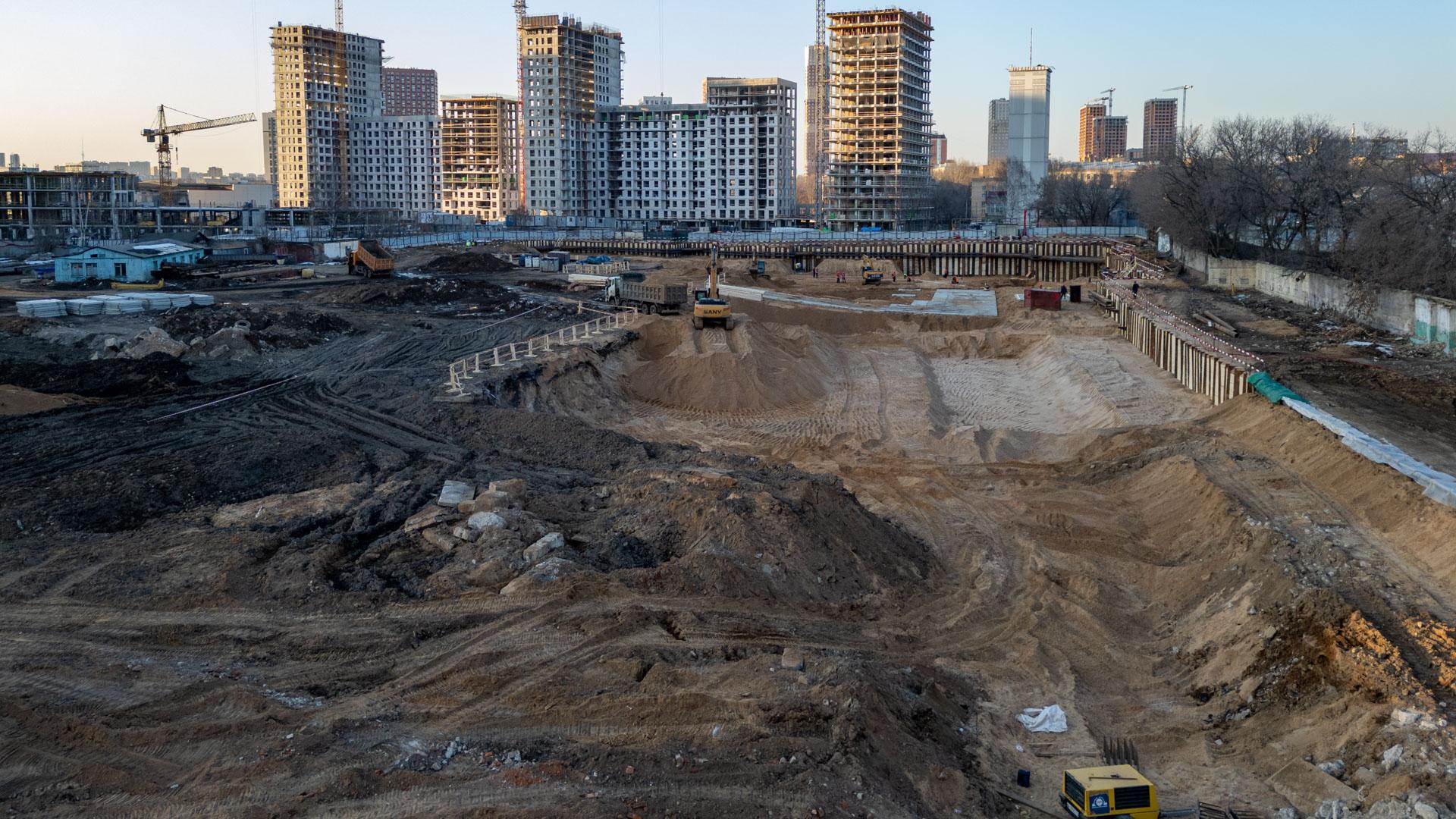

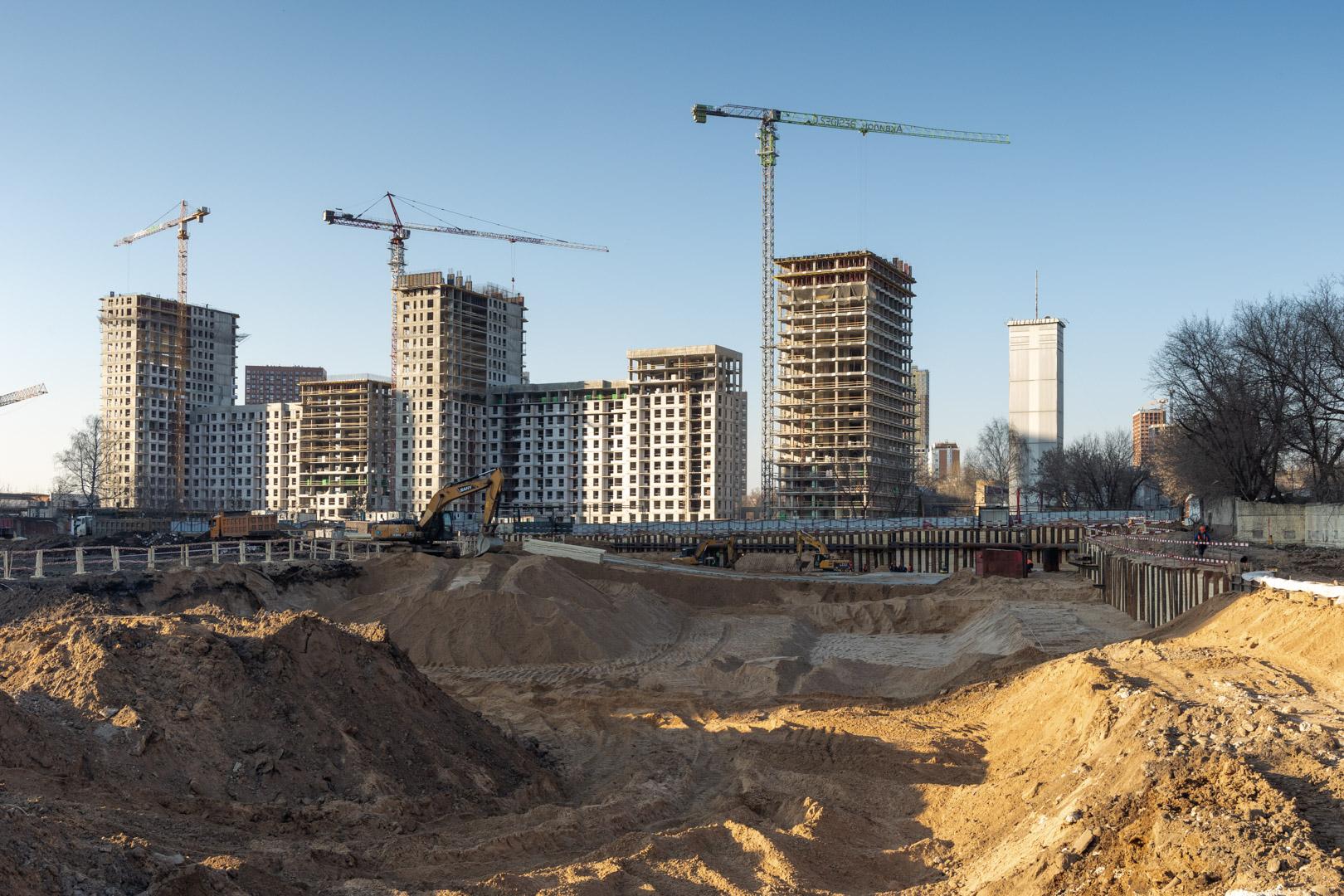

  • Устройство котлована: Приступили к выполнению подбетонного основания под устройство фундаментной плиты Завезены материалы для гидроизоляции подбетонного основания
